Triển khai trạm sạc tại chung cư không chỉ là chọn thiết bị và kéo điện đến chỗ đỗ xe. Dự án còn liên quan đến nhu cầu cư dân, quyền sử dụng khu vực chung, nguồn điện của tòa nhà, luồng xe, an toàn, quy trình phê duyệt và đầu mối vận hành sau bàn giao.
Một quy trình khảo sát trạm sạc chung cư rõ ràng giúp các bên biết cần chuẩn bị gì, ai quyết định nội dung nào và bằng chứng nào phải có trước khi chuyển sang bước tiếp theo. Quy trình dưới đây là khung để lập kế hoạch; phạm vi thực tế cần được điều chỉnh theo tòa nhà và thỏa thuận giữa các bên.
PV CHARGER phụ trách giải pháp, thiết bị, phương án đầu tư, nền tảng dữ liệu và điều phối nhu cầu. PV SOLAR ENERGY phụ trách khảo sát kỹ thuật, thiết kế, EPC, thi công, đấu nối, chạy thử và phần cứng theo phạm vi được thống nhất. Mỗi công trình cần được xác nhận hiện trạng và phạm vi riêng trước khi triển khai.
Trước khảo sát: xác định đúng đầu mối và mục tiêu
Cuộc khảo sát dễ thất bại nếu người tham gia không có dữ liệu hoặc không có quyền xác nhận hiện trạng. Trước khi đặt lịch, nên xác định:
Danh sách dữ liệu ban đầu có thể đối chiếu với bài Điều kiện mặt bằng và nguồn điện để mở trạm sạc ô tô.
- đại diện chủ đầu tư/BQT/BQL;
- người phụ trách kỹ thuật tòa nhà;
- đơn vị vận hành bãi xe nếu có;
- người có quyền cung cấp hồ sơ điện/mặt bằng;
- đầu mối của PV Charger;
- người tổng hợp nhu cầu cư dân;
- cấp phê duyệt phương án và hợp đồng.
Mục tiêu cũng phải rõ: phục vụ xe máy điện, ô tô AC, nhu cầu DC nếu có căn cứ, hay triển khai hỗn hợp theo giai đoạn. Nếu tòa nhà đang tìm mô hình không tự đầu tư, nội dung hợp tác cần được tách khỏi kết luận kỹ thuật.

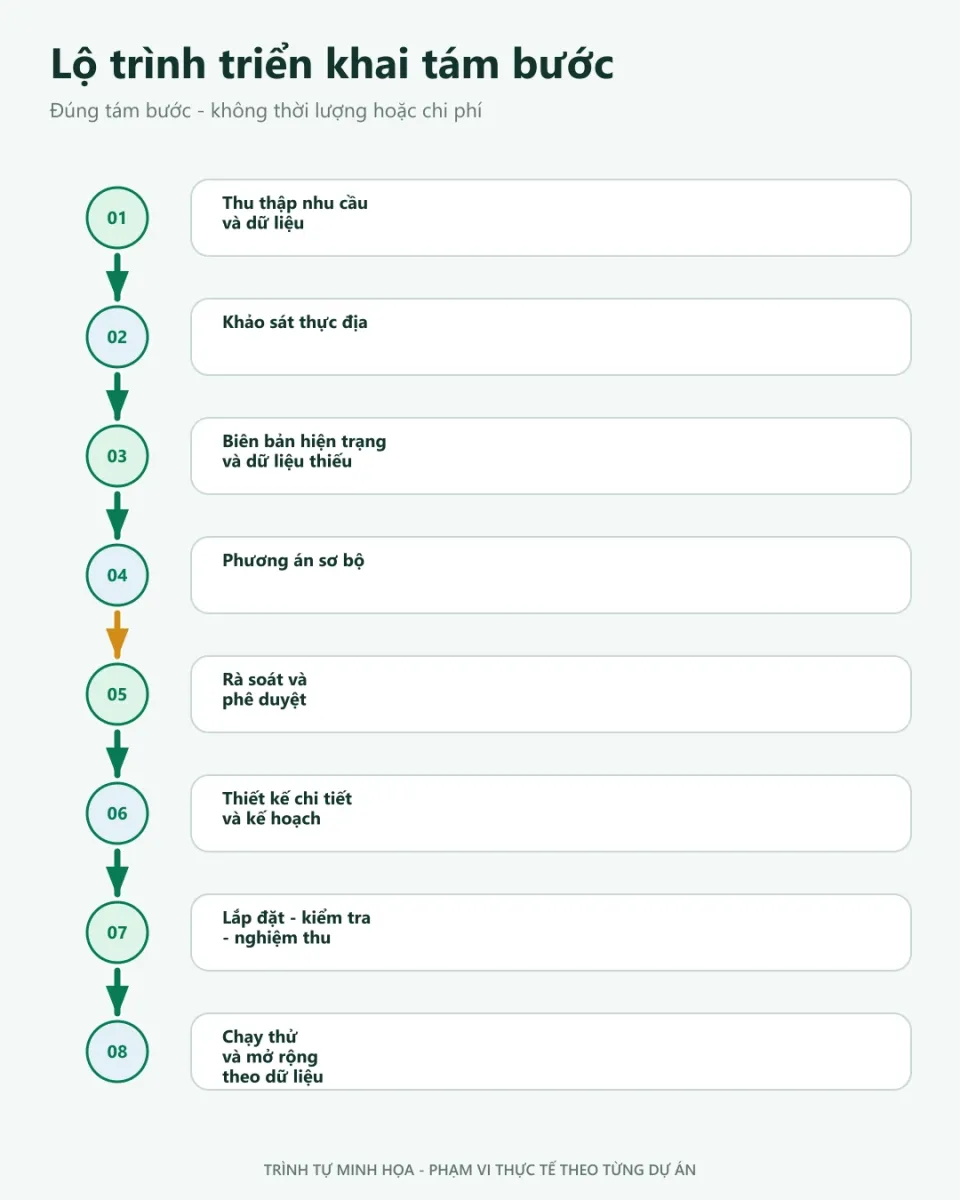

Bước 1: Thu thập nhu cầu và dữ liệu ban đầu
Dữ liệu cư dân/phương tiện
Nên thu thập ở mức cần thiết:
- số lượng xe điện hiện có theo nhóm;
- nhu cầu dự kiến trong thời gian tới;
- thời gian gửi xe;
- khu vực cư dân thường sử dụng;
- khung giờ ra/vào cao điểm;
- phản hồi hoặc đăng ký quan tâm.
Không cần thu thập thông tin cá nhân chi tiết nếu chỉ nhằm ước lượng nhu cầu. Có thể dùng biểu mẫu tổng hợp, tránh công khai danh sách cư dân.
Dữ liệu mặt bằng và quản lý
- sơ đồ tầng/khu vực bãi xe;
- số chỗ và quy tắc phân bổ;
- vị trí dự kiến cho xe máy và ô tô;
- lối ra vào, thoát nạn và khu vực kỹ thuật;
- hạn chế giờ thi công;
- quy trình đăng ký nhà thầu;
- nội quy tòa nhà liên quan.
Dữ liệu điện ban đầu
- sơ đồ điện có sẵn;
- vị trí tủ điện/điểm đấu nối;
- tải hiện hữu và dữ liệu đo nếu có;
- khu vực có thể đặt tủ/thiết bị phụ trợ;
- tuyến cáp khả thi;
- kế hoạch nâng cấp điện của tòa nhà.
Không yêu cầu BQT/BQL tự mở tủ hoặc đo điện. Dữ liệu kỹ thuật phải do người có chuyên môn và quyền phù hợp cung cấp/kiểm tra.
Bước 2: Khảo sát thực địa
Buổi khảo sát nên đi theo một checklist thống nhất, gồm cả kỹ thuật và vận hành.
Khảo sát khu vực đỗ xe
- vị trí từng nhóm phương tiện;
- khả năng dành chỗ sạc;
- đường di chuyển và bán kính quay đầu;
- nguy cơ cáp cắt qua lối đi;
- vị trí có nguy cơ va chạm;
- điều kiện thông gió, thoát nước và môi trường;
- khả năng quan sát, hướng dẫn và bảo trì.
Khảo sát nguồn và tuyến cấp điện
- điểm đấu nối có thể xem xét;
- tủ điện và thiết bị hiện hữu ở mức được phép kiểm tra;
- tuyến đi cáp;
- khoảng cách và vật cản;
- vị trí thiết bị bảo vệ/đo đếm;
- nhu cầu quản lý tải;
- phần phải xác minh thêm sau khảo sát.
Khảo sát kết nối và vận hành
- chất lượng kết nối tại khu vực;
- vị trí hỗ trợ người dùng;
- quy trình ra/vào bãi xe;
- cách xác thực người dùng;
- quy tắc xử lý xe chiếm chỗ;
- đầu mối phản hồi và xử lý sự cố.
Bước 3: Lập biên bản hiện trạng và danh sách dữ liệu thiếu
Sau khảo sát, không nên đi thẳng tới báo giá nếu còn giả định chưa được xác minh. Biên bản cần ghi:
- hiện trạng đã quan sát;
- tài liệu đã nhận;
- ảnh/sơ đồ có chú thích;
- các giới hạn của khảo sát;
- dữ liệu còn thiếu;
- rủi ro và phụ thuộc;
- người chịu trách nhiệm bổ sung từng dữ liệu;
- điều kiện để lập phương án.
Mọi kết luận quan trọng phải có nguồn: hồ sơ, phép đo, quan sát tại chỗ hoặc xác nhận của bên có thẩm quyền.
Bước 4: Xây dựng phương án sơ bộ
Phương án cần kết nối nhu cầu với hạ tầng, không chỉ liệt kê thiết bị. Nội dung tối thiểu:
- mục tiêu và nhóm người dùng;
- phạm vi xe máy/ô tô;
- số điểm sạc giai đoạn đầu;
- vị trí bố trí;
- cấu hình thiết bị ở mức đề xuất;
- nguồn điện, tuyến cáp và hạ tầng phụ trợ;
- cách quản lý người dùng/phiên sạc;
- phân vai đầu tư, vận hành và bảo trì;
- rủi ro, điều kiện và phần loại trừ;
- kế hoạch mở rộng theo dữ liệu.
Trang Giải pháp lắp đặt trạm sạc cho chung cư và bãi đỗ xe giải thích cấu trúc giải pháp tổng thể. Với nhu cầu kết hợp xe máy và ô tô AC, phương án cần xác định riêng vị trí, nguồn điện và cách quản lý từng nhóm phương tiện.
Bước 5: Rà soát và phê duyệt
Tùy cơ cấu tòa nhà, phương án có thể cần ý kiến của chủ đầu tư, BQT, BQL, đơn vị kỹ thuật, đơn vị giữ xe và các bên liên quan khác. Không giả định một cá nhân có thể phê duyệt toàn bộ.
Danh sách quyết định nên gồm:
- chấp thuận khu vực sử dụng;
- chấp thuận phạm vi thi công;
- chấp thuận nguồn/điểm đấu nối theo thẩm quyền;
- mô hình đầu tư và trách nhiệm chi phí;
- cơ chế quản lý người dùng;
- nguyên tắc thu phí/quyền lợi/đối soát nếu có;
- quy trình vận hành và xử lý sự cố;
- quyền truy cập dữ liệu;
- kế hoạch truyền thông cho cư dân;
- tiêu chí nghiệm thu và bàn giao.
Không bắt đầu thi công khi các phê duyệt bắt buộc còn mâu thuẫn hoặc chưa rõ chủ thể.
Bước 6: Thiết kế chi tiết và kế hoạch thi công
Sau khi phương án được chấp thuận, đội ngũ chuyên môn lập tài liệu chi tiết theo phạm vi. Kế hoạch thi công cần làm rõ:
- hạng mục điện và mặt bằng;
- thiết bị/vật tư đã được phê duyệt;
- tuyến cáp và biện pháp bảo vệ;
- vùng rào chắn và luồng di chuyển tạm thời;
- giờ thi công;
- quản lý tiếng ồn, bụi và hoàn trả;
- đầu mối giám sát;
- kiểm tra trước khi đóng điện;
- phương án dừng/khôi phục nếu phát hiện bất thường.
Tài liệu kỹ thuật và yêu cầu áp dụng phải được rà theo quy định/tiêu chuẩn còn hiệu lực tại thời điểm thực hiện. Không dùng bài SEO làm hồ sơ thiết kế.
Bước 7: Lắp đặt, kiểm tra và nghiệm thu
Quá trình này cần được thực hiện bởi các đơn vị/người có năng lực phù hợp. Trước khi bàn giao, các bên cần kiểm tra theo thiết kế, tài liệu thiết bị và tiêu chí nghiệm thu đã thống nhất.
Hồ sơ bàn giao có thể gồm:
- danh mục thiết bị và vị trí;
- bản vẽ/hồ sơ hoàn công theo phạm vi;
- kết quả kiểm tra/thử nghiệm;
- hướng dẫn vận hành an toàn;
- tài khoản/quyền truy cập được cấp;
- danh sách đầu mối hỗ trợ;
- kế hoạch bảo hành/bảo trì;
- quy trình tiếp nhận sự cố;
- biểu mẫu báo cáo và đối soát nếu áp dụng.
Không đưa trạm vào phục vụ đại trà chỉ vì thiết bị đã cấp nguồn. Cần hoàn tất kiểm tra, hướng dẫn và phân vai.
Bước 8: Chạy thử có kiểm soát và mở rộng theo dữ liệu
Giai đoạn đầu giúp kiểm tra:
- cư dân có sử dụng đúng quy trình không;
- vị trí/cáp có thuận tiện không;
- tải thực tế theo khung giờ;
- kết nối và dữ liệu phiên;
- thời gian hỗ trợ khi có vấn đề;
- tình trạng chiếm chỗ;
- nhu cầu bổ sung biển/hướng dẫn;
- mức sử dụng so với dự kiến.
Sau một khoảng dữ liệu đủ đại diện, tòa nhà mới quyết định bổ sung điểm sạc hoặc điều chỉnh quy trình. Khoảng thời gian và ngưỡng mở rộng phải được quy định theo địa điểm, không tự đặt một con số chung.

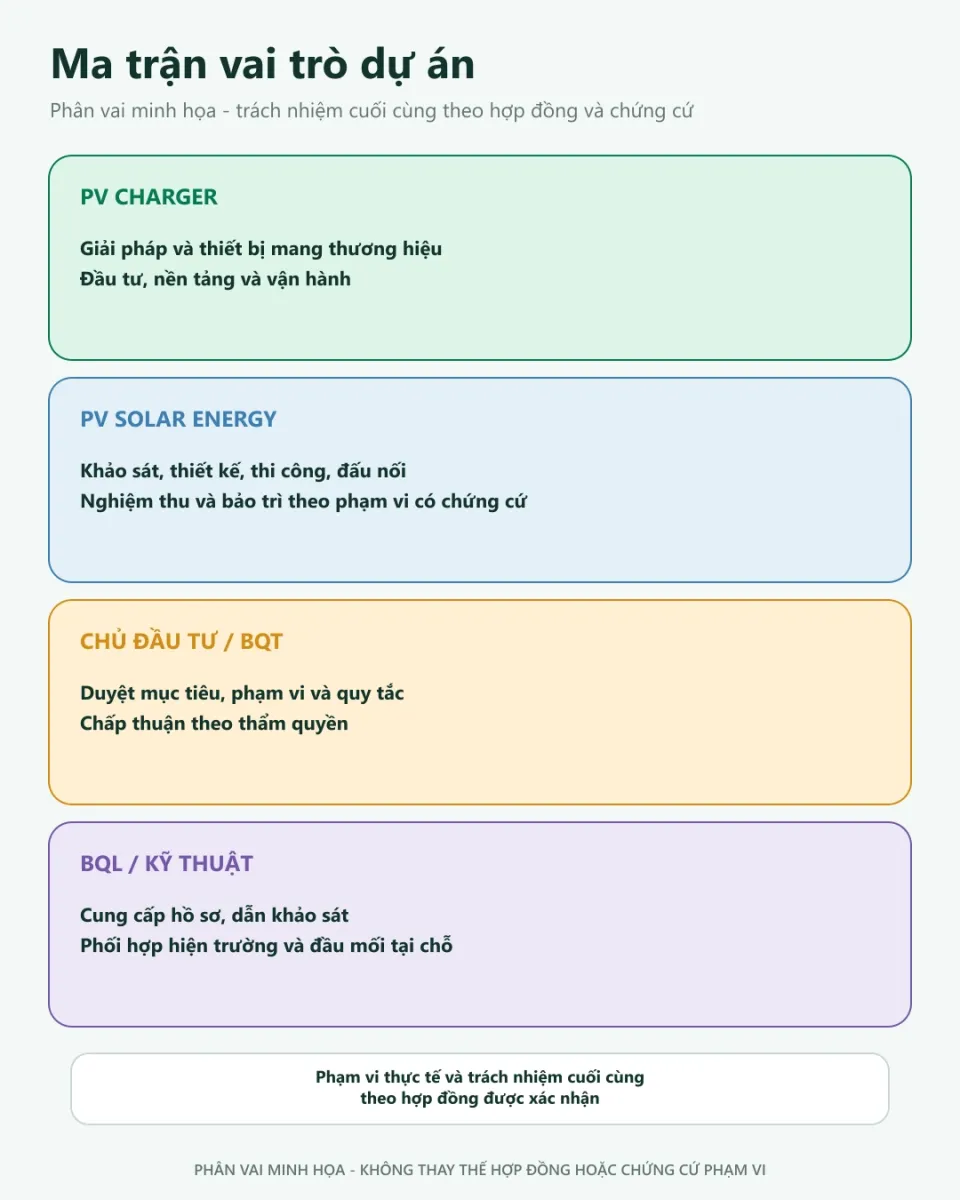

Ma trận vai trò cần thống nhất
| Hạng mục | Chủ đầu tư/BQT | BQL/kỹ thuật tòa nhà | PV CHARGER | PV SOLAR ENERGY | Đơn vị giữ xe/đối tác khác |
|---|---|---|---|---|---|
| Xác nhận nhu cầu | Phê duyệt mục tiêu | Thu thập dữ liệu | Tư vấn giải pháp và biểu mẫu | Cung cấp đầu vào kỹ thuật khi cần | Cung cấp dữ liệu vận hành |
| Mặt bằng | Xác nhận quyền/phạm vi | Dẫn khảo sát, cung cấp nội quy | Điều phối nhu cầu | Khảo sát và đề xuất bố trí theo phạm vi | Phối hợp luồng xe |
| Nguồn điện | Phê duyệt theo thẩm quyền | Cung cấp hồ sơ, phối hợp kỹ thuật | Điều phối phương án | Khảo sát/thiết kế theo phạm vi | Phối hợp nếu quản lý hạ tầng |
| Thi công | Chấp thuận | Giám sát phối hợp | Điều phối theo hợp đồng | Thi công, đấu nối, chạy thử theo phạm vi | Điều phối khu vực |
| Vận hành | Duyệt quy tắc | Đầu mối tại chỗ | Nền tảng, dữ liệu và mô hình vận hành theo phạm vi | Phần cứng hiện trường theo phạm vi | Hỗ trợ người dùng/luồng xe |
| Báo cáo/đối soát | Nhận và xác nhận | Phối hợp kiểm tra | Cung cấp theo thỏa thuận | Cung cấp dữ liệu kỹ thuật liên quan | Cung cấp dữ liệu liên quan |

Hồ sơ chung cư nên chuẩn bị
- thông tin pháp lý/quyền quản lý khu vực theo phạm vi cần thiết;
- sơ đồ mặt bằng bãi xe;
- hồ sơ điện hiện có;
- dữ liệu tải nếu có;
- nội quy và quy trình nhà thầu;
- dữ liệu nhu cầu cư dân ở dạng tổng hợp;
- danh sách đầu mối;
- yêu cầu về giờ thi công;
- quy trình phê duyệt;
- kỳ vọng về quản lý, báo cáo và hỗ trợ.
Nếu chưa đủ hồ sơ, cuộc khảo sát vẫn có thể giúp lập danh sách thiếu. Tuy nhiên, không nên coi quan sát tại chỗ là thay thế mọi tài liệu kỹ thuật.
Những điểm thường làm dự án chậm
Chưa thống nhất chủ thể quyết định
Nhiều bên cùng tham gia nhưng không ai xác nhận phạm vi cuối cùng, dẫn đến phương án thay đổi liên tục.
Chọn thiết bị trước khi biết tải và nhu cầu
Cấu hình bị khóa quá sớm, sau đó phải thiết kế lại hoặc không khai thác hết.
Thiếu quy tắc chỗ đỗ và hỗ trợ cư dân
Trạm hoạt động nhưng chỗ bị chiếm, người dùng không biết liên hệ ai hoặc BQL không có quy trình xử lý.
Trộn quyết định kỹ thuật với thương mại
Mô hình hợp tác hấp dẫn không thay thế việc xác nhận mặt bằng, điện và an toàn. Hai luồng phải được rà song song rồi hợp nhất trong phương án.
Không có hồ sơ bàn giao đầy đủ
Thiếu bản vẽ, danh mục, quyền truy cập hoặc đầu mối làm tăng rủi ro vận hành về sau.
Đặt lịch khảo sát kỹ thuật
BQT/BQL có thể gửi địa chỉ, sơ đồ/ảnh bãi xe, số chỗ đỗ, nhu cầu xe máy/ô tô, thông tin nguồn điện ban đầu và đầu mối kỹ thuật qua Liên hệ PV Charger, 0909 959 179 hoặc info@pvcharger.vn. Tham khảo thêm dịch vụ trạm sạc, bộ sạc AC và sạc nhanh DC.
PV CHARGER dùng dữ liệu để xác định nhu cầu và phạm vi tư vấn. PV SOLAR ENERGY xác nhận phạm vi khảo sát/EPC hiện trường qua 0395 732 215 hoặc info@pvsolarenergy.vn; không chốt cấu hình chỉ từ một ảnh hoặc một con số công suất chưa được kiểm tra.
Câu hỏi thường gặp
Chung cư chưa khảo sát nhu cầu cư dân có thể mời kỹ thuật đến không?
Có thể bắt đầu khảo sát hiện trạng, nhưng nên đồng thời thu thập nhu cầu tổng hợp để tránh chọn quy mô chỉ theo cảm tính.
Ai nên tham gia buổi khảo sát?
Ít nhất cần đầu mối BQT/BQL, người hiểu hạ tầng điện/bãi xe và đơn vị tư vấn/triển khai. Thành phần cụ thể phụ thuộc cơ cấu tòa nhà.
Khảo sát xong có thể thi công ngay không?
Không mặc định. Cần hoàn thành dữ liệu thiếu, phương án, phê duyệt, thiết kế/phạm vi, hợp đồng và kế hoạch thi công.
Có nên lắp thử ít điểm trước không?
Có thể nếu phương án tổng thể đã tính khả năng mở rộng. Giai đoạn thử cần có tiêu chí theo dõi và ngưỡng quyết định.
